關于鋼構廠房安裝驗收的標準
鋼構廠房安裝時需要避免變形,特別是彎曲變形,鋼構件的變形、缺陷超出允許偏差時需要進行處理。鋼構廠房的柱、梁、屋架、支撐等主要構件安裝就位后,需要及時進行校正、固定。安裝順序可以先從靠近山墻有柱間支撐的兩品剛架開始,剛架安裝后需要將其間的檀條、支撐等全部安裝到位,并檢查其鉛垂度,然后以這兩品剛架為起點,向廠房另一端順序安裝,當天安裝的鋼構件需要形成穩定的結構體系。對于所有鋼構件在運輸、堆放、吊裝過程中必須采取措施,減少彈性變形,杜絕塑性變形的產生。

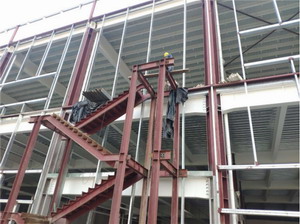

(安裝驗收的標準)
在鋼構件吊裝前,檢查預埋螺栓位置,需要符合工程施工質量驗收規范的有關要求。地腳預埋螺栓中心偏移允許偏差10mm,螺栓標高允許偏差20mm,螺栓露出長度允許偏差30mm。
鋼構廠房的鋼柱柱腳與混凝土基礎連接分為剛結和鉸結兩種形式。首先,鋼柱和支撐等配件安裝就位并經檢測校正幾何尺寸無誤后,對柱腳底板用調整螺母進行水平度校準。在整個鋼構廠房安裝過程中,準確安裝鋼柱是其它鋼構件順利安裝的前提條件。
其次,屋面鋼梁吊裝前,需要在地臺上對多段組合鋼梁拼裝并對跨度進行測量,符合設計要求后再安裝,梁與柱間需要用高強大六角螺栓連接,應初擰,不能一次鎖緊,待鋼柱、柱間支撐等各構件固定后,復測鋼柱垂直度、軸線和標高,達到規范要求后,再對高強度大六角螺栓進行終擰。在此過程中,需要及時對鋼柱的軸線位置監測,軸線超過規范允許數值,需要及時調整。鋼梁固定后需要及時安裝檀條,檁條間設置拉條并拉緊固定,但注意不能將檁條拉彎。
最后再對柱腳進行二次灌漿固定,當柱腳為鉸接時,二次灌漿的預留空間小于50mm,柱腳為剛性連接時,二次灌漿的預留空間應小于100mm。在屋面板安裝時,需要注意屋面板與檁條連接的螺釘中心距應小于300mm,鋼構廠房屋面端部和屋面板端頭連接螺釘間距要加密。在角部、檐口或突出物周圍,設置密封性能和外觀良好的泛水板或包邊板。屋面板上下搭接長度不小于120mm,玻璃鋼瓦頭挑出封檐板50mm—70mm,屋面板與檁條的固定連接處采取打膠防漏雨措施。
鋼構廠房網址:www.ahdgbz.com
聯系地址:陜西省西安市北關正街35號方興大廈8樓
行業動態
- 影響鋼構廠房維護成本的
- 鋼構住宅的樓板維護規劃
- 如何優化鋼構廠房的風荷
- 介紹鋼構工程施工組織設
- 柱間交叉支撐在鋼構廠房
- 鋼構體育館節點設計的核
- 鋼構廠房設計的核心要點
- 鋼構工程選用焊接材料的
- 提升鋼構廠房風荷載性能
- 介紹鋼構工程施工質量驗
公司動態
行業動態
- H型鋼的主要特征
- 鋼構工程梁和柱的剛接以
- 鋼構工程引弧板、引出板
- 如何給鋼構廠房進行采光
- 鋼構廠房的柱間垂直支撐
- 鋼構廠房樓承板施工方法
- 搭建鋼構廠房閣樓都有哪
- 鋼構住宅的柱間支撐系統
- 鋼構廠房地基下沉的處理
- 鋼構廠房的抗震縫和沉降






鋼構廠房
