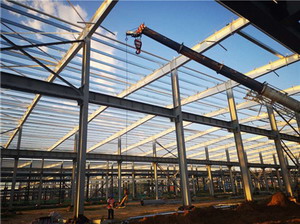

提高鋼構廠房的安裝精度
在鋼構廠房安裝前,應完備并精準的完成各項準備工作。在吊裝前,安裝人員應根據圖紙數據對于構件的尺寸進行測量,保證構件尺寸與圖紙數據相符才可以進行下一步工作,安裝人員應保證其基礎混凝土的強度達到規范,鋼柱基礎的預埋螺栓或杯口進行檢測,如果發現基礎的位置和標高大小出現錯誤,應對鋼構廠房的相應部位進行記錄,便于對齊鋼柱方向和角度。

為了提高鋼構廠房的安裝精,可以選擇柱間支撐、系桿和屋面支撐的位置先對其安裝,這部分鋼柱吊裝后,應先對鋼柱的軸線和標高進行復測,糾偏后暫時用纜風繩穩住鋼柱,之后安裝柱間支撐、屋面梁和梁間系桿,這就是粗安裝。鋼構廠房的屋面梁安裝前,應先在地面對鋼構件進行拼裝,經過測量合格后再進行吊裝作業。梁吊裝至制定位置后,使用高強螺栓連接,其他類型的構件用相應螺栓固定,但各類螺栓不要擰緊。各部件固定后,再次對鋼柱軸線和標高進行復測和糾正偏差,所謂微調。鋼柱的軸線應從相互垂直的兩個方向復測,復測合格后,再沿著施工順序?qū)⒏鱾€部位的螺栓擰緊。對高強螺栓要先進行初擰,在擰緊操作時,應對鋼構廠房鋼柱的軸線進行隨時動態追蹤,如軸線變化超過施工偏差允許范圍內,應立即進行糾正。整個擰緊過程應沿著梁柱接點,到支撐、系桿接點,對一個部件的兩頭應采用同時同工序同速度的方法進行,以降低單側累積誤差,這樣可以確保鋼柱安裝不會產生錯誤。如果在此過程中,發現安裝件和被安裝件不相匹配,則不可以移動被安裝件,而是移動安裝件或采用其他補救方法。
在鋼構廠房安裝時,相互不相連的排架部分應及時并盡可能迅速的形成穩定結構。可以按順序?qū)⒘硗鈳讉€部位依次安裝,使整個鋼構廠房先有彼此不想連且牢固的排架結構,這樣可以將鋼構廠房安裝時造成的累積誤差分開并傳遞至各個部分,也可以避免因自然條件影響,使已經安裝的鋼構件變形或脫落甚至傾覆等。
在對其他各排架之間的鋼柱和鋼梁進行安裝時,也應單獨對其測量并調整其角度和位置,不能以相鄰的排架作標準。在安裝鋼構廠房的主體結構時,在局部排架結構安裝到指定位置并且調整其位置和角度后,應對高強螺栓作終擰,終擰扭矩值應與施工規范數據相符,檢查人員應隨機抽取構件對其測量并記錄。
所有需要在現場焊接部件的臨時固定螺栓孔,應設計成長形孔,這樣便于安裝和調整,以保證鋼構廠房的安裝精度。鋼構廠房次構件的單邊連接孔,也可以設計成長形孔,當然孔上需要墊片也要進行一系列的調整。最重要的方面是,因為檁條組裝施工是在空中進行的,而且構件翼緣較薄,如果因安裝孔的位置不相符而在高空切割噴涂,不僅操作難度大,還有很多危險性,而且對外觀也有影響,因此將檁條兩端和鋼梁鋼柱的連接孔設計成長形,或至少單邊設計成長形,更加合理。
在安裝屋面鋼架系統時,屋面支撐和屋面檁條安裝順序也是一個施工難點。如果先安裝好屋面支撐,則屋面檁條就難以組裝;如先安裝屋面檁條,則屋面支撐在吊裝時的施工難度會加大。通常的做法是,先將屋面檁條集體綁扎吊至屋面梁并堆放整齊,同一跨內的檁條分成4批或5批,堆放后應固定好,吊車臂架從各批檁條之間的空隙伸出2屋面,將屋面支撐吊裝、固定后,再鋪開屋面檁條。
鋼構廠房的彩板安裝前,應先做好測量工作,確定彩板的長度、寬度和標準尺寸,目的就是確保彩板上能打在檁條側面上,確保上下彩板的搭接長度不能小于120毫米,以防止雨大時有滲水現象。
行業動態
- 影響鋼構廠房維護成本的
- 如何優化鋼構廠房的風荷
- 柱間交叉支撐在鋼構廠房
- 鋼構廠房設計的核心要點
- 提升鋼構廠房風荷載性能
- 探討鋼構廠房柱間支撐的
- 鋼構廠房的屋面支撐類型
- 評估鋼構廠房環保性能的
- 鋼構廠房柱間支撐的設計
- 影響鋼構廠房屋面支撐性
公司動態
行業動態
- H型鋼的主要特征
- 鋼構工程梁和柱的剛接以
- 鋼構工程引弧板、引出板
- 如何給鋼構廠房進行采光
- 鋼構廠房的柱間垂直支撐
- 鋼構廠房樓承板施工方法
- 搭建鋼構廠房閣樓都有哪
- 鋼構住宅的柱間支撐系統
- 鋼構廠房地基下沉的處理
- 鋼構廠房的抗震縫和沉降






鋼構廠房
